Gå til indholdet

Risikoregister

Risikoregistret fanger arkitekturrisici gennem hele deres livscyklus — fra identifikation til afhjælpning, residualvurdering, overvågning og lukning (eller formel accept). Det lever som Risk-fanen i GRC-modulet på /grc?tab=risk.

Registertabellen kan grupperes: knappen Gruppér efter i tabellens værktøjslinje ordner risici under sammenfoldelige overskrifter efter status, kategori, indledende eller resterende niveau eller ejer, med gruppen »Ikke angivet« øverst — praktisk til at gennemgå registret gruppe for gruppe på et review-møde. Når du ruller gennem en lang gruppe, forbliver dens overskrift fastgjort under kolonneoverskrifterne, så du aldrig mister overblikket over, hvilken gruppe du er i.

TOGAF-tilpasning

Registret implementerer Architecture Risk Management-processen fra TOGAF ADM Fase G — Implementation Governance (TOGAF 10 §27):

TOGAF-trin Hvad du fanger
Risikoklassificering Category (security, compliance, operational, technology, financial, reputational, strategic)
Risikoidentifikation Title, Description, Source (manuel eller promoveret fra et TurboLens-fund)
Indledende vurdering Initial probability × Initial impact → Initial level (afledes automatisk)
Afhjælpning En eller flere afhjælpningsopgaver — ejede arbejdselementer, engangs eller tilbagevendende (se Afhjælpningsopgaver nedenfor). Risikoen har desuden en Owner og en Target resolution date.
Residualvurdering Residual probability × Residual impact → Residual level (redigerbar når afhjælpning er planlagt). Forbliver en manuel vurdering — opgaveafslutning justerer den ikke automatisk. Detaljesiden viser et "X/Y åbne · Z overskredet"-opgaveresumé ved siden af residualblokken som kontekst for den menneskelige bedømmelse (ISO 31000-tilpasset).
Overvågning / accept Status-arbejdsproces: identified → analysed → mitigation_planned → in_progress → mitigated → monitoring → closed (med en accepted-sidegren, der kræver en eksplicit begrundelse)

Oprettelse af en risiko

To veje lander begge i samme dialog Create risk — hver variant udfylder forskellige felter på forhånd, så du kan redigere og indsende:

  1. Manuel — Risk-fanen → + New risk. Tomt formular.
  2. Fra et compliance-fund — GRC → Compliance → Create risk på et ikke-overholdt fund. Udfylder kategori compliance, sandsynlighed/virkning fra regulering-sværhedsgrad + status, beskrivelse fra requirement + gap.

Begge varianter inkluderer felterne Owner, Category og Target resolution date, så du kan tildele ansvarlighed ved oprettelsestidspunktet — ingen grund til at åbne risikoen igen for at tilføje dem.

Promovering er idempotent — når et fund er blevet promoveret, skifter dets knap til Open risk R-000123 og navigerer direkte til risikodetaljesiden.

Ejerskab → Todo + notifikation

At tildele en ejer til risikoen (enten ved oprettelse eller senere) gør automatisk:

  • Opretter en system-Todo på ejerens Todos-side. Beskrivelsen lyder [Risk R-000123] <title>, forfaldsdatoen spejler risikoens mål-løsningsdato, og linket hopper tilbage til risikodetaljen. Todo'en markeres automatisk som udført, når risikoen når mitigated / monitoring / accepted / closed.
  • Affyrer en klokke-notifikation (risk_assigned) — vist i klokke-dropdownen og notifikationssiden, med valgfri e-mail, hvis brugeren har tilmeldt sig. Selv-tildeling affyrer også klokken, så sporet er konsistent på tværs af team- og personlige arbejdsprocesser.

At rydde eller om-tildele ejeren holder Todo'en synkroniseret — den gamle fjernes / om-tildeles.

Det samme system affyres uafhængigt for hver afhjælpningsopgave på risikoen, så en bidragsyder kun ser det arbejde, vedkommende ejer — se Afhjælpningsopgaver nedenfor.

Linke risici til kort

Risici er mange-til-mange med kort. En risiko kan påvirke flere applikationer eller IT-komponenter, og et kort kan have flere risici linket til sig:

  • Fra risikodetaljesiden: Affected cards-panelet → vælg et kort og tilføj det. Klik på et × for at afkoble. Vælgeren viser straks en liste, du kan gennemse (du behøver ikke skrive først), henter flere kort, når du ruller, og skjuler kort, der allerede er tilknyttet.
  • Fra enhver Kortdetaljeside: en ny Risks-fane viser hver risiko linket til det kort med en ét-klik-vej tilbage til registret.

Tilknyttede kort grupperes efter korttype, sorteres alfabetisk inden for hver gruppe og farvelægges med korttypens egen farve, så en risiko med et dusin kort på tværs af flere typer stadig kan læses på et øjeblik. Samme rækkefølge og farver gælder for kolonnen Cards i registergitteret, hvor hvert kort vises som en chip i sin typefarve — cellens værktøjstip viser hele listen under typeoverskrifter.

Afhjælpningsopgaver

Afhjælpning fanges som ejede arbejdselementer, ikke friform-tekst. På risikodetaljesiden erstatter panelet Mitigation tasks det gamle enkelte felt "mitigation plan" — hver række er en rigtig opgave med sin egen ejer, forfaldsdato, historik og (valgfrit) en gentagelses-regel.

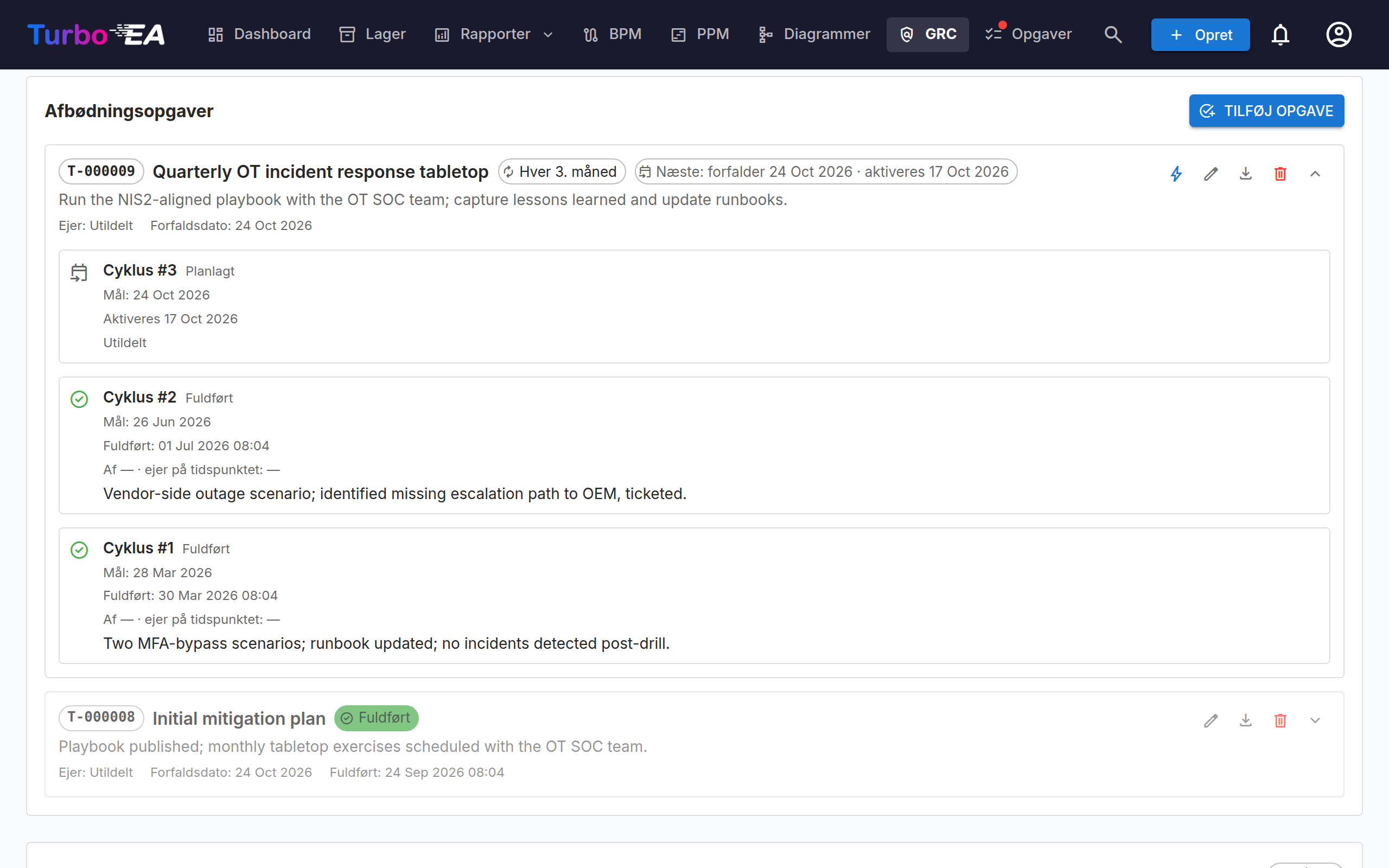

Afbødningsopgaver på risikoens detaljeside

Engangs vs. tilbagevendende

En afhjælpningsopgave er engangs som standard — egnet til "Roll out MFA", "Sign updated SCCs" eller et hvilket som helst projektformet stykke arbejde. Slå Repeats til i opgavedialogen, og du får en tilbagevendende kontrolgennemgang: f.eks. "Re-attest cross-border transfer documentation every 12 months", "Run the OT incident response tabletop every 3 months", "Audit Jenkins credentials every week".

Tilbagevendende opgaver akkumulerer én cyklus (occurrence) pr. periode. Næste cyklus oprettes automatisk, når du lukker den nuværende — kalenderkorrekt, så en månedlig opgave, der forfalder 31. januar, rulles til 28. februar, ikke 3. marts.

Lead-time-vinduet

Hele pointen med en tilbagevendende kontrolgennemgang er, at den tildelte bliver mindet om det lige inden forfaldsdatoen, ikke i det øjeblik den foregående cyklus lukkede. Hver tilbagevendende opgave bærer en Lead time (dage) — hvor mange dage før due_date cyklussen bliver aktiv og lander på den tildeltes /todos-liste.

Hver cyklus bevæger sig derfor gennem tre synlige tilstande:

Status Hvad det betyder Synlig på /todos?
Scheduled Næste cyklus eksisterer til audit ("next review: due 2026-11-15"), men er dvalende. I dag er stadig uden for lead-vinduet. Nej
Open Lead-vinduet er åbnet. En system-Todo er på den tildeltes liste med [Risk R-000123] <task title>; en task_assigned-notifikation affyres. Ja (Open-fane)
Done / Skipped Den tildelte lukkede cyklussen. Todo'en skifter til done, så den forbliver i den tildeltes Done-fane som en historik-post. Ja (Done-fane)

Opgavedialogen foreslår en fornuftig lead time pr. gentagelses-enhed (1 dag for daglig, 2 for ugentlig, 7 for månedlig, 14 for årlig — begrænset til halvdelen af cyklussen, så vinduet aldrig overlapper den foregående forekomst). Antydningen opdateres automatisk, når du ændrer enhed eller interval, indtil du selv redigerer feltet.

Én gang om dagen kl. 03:00 UTC scanner en baggrundsproces hver planlagt cyklus og promoverer dem, hvis lead-vindue er åbnet. Skal du starte en gennemgang tidligt? Klik på Activate now (lyn-ikonet på opgaverækken) for at skifte en planlagt cyklus til åben øjeblikkeligt — samme Todo + notifikations-maskineri, bare uden ventetiden.

Audit-historik pr. cyklus

Klik på udvid-chevronet på en opgaverække for at se dens fulde cyklus-historik. Hver forekomst stempler:

  • Target due date ved planlægningstidspunktet.
  • Hvem der var assigned i det øjeblik, cyklussen åbnede (assigned_owner_id), så historiske gennemgange beholder deres oprindelige ejer, selv hvis du senere roterer rollen.
  • For lukkede cyklusser: hvem der fuldførte den (completed_by), tidsstemplet, owner-at-completion-øjebliksbilledet (kan adskille sig fra den tildelte ejer, hvis du roterede midt i cyklussen) og eventuelle friform-afslutningsnoter.
  • For aktiverede cyklusser: activation timestamp (så audit kan verificere, at det daglige promoveringsjob blev affyret på den rigtige dag).

Dette overlever år med ejer-rotation rent — audit-svaret på "hvem underskrev gennemgangen i januar 2024?" er en enkelt række væk fra opgaven, ikke tabt til ejerskabs-rebalancering.

Tilladelser og tildelte

  • Add / edit / delete tasks — kræver risks.manage (admin / bpm_admin / member som standard).
  • Complete the open cycle — risks.manage eller brugeren, der aktuelt er tildelt den cyklus. Så en Viewer, der er tildelt en kontrolgennemgang, kan lukke sin egen cyklus uden at eskalere.
  • Skip a cycle / Activate now — kræver altid fuld risks.manage. Skipping rykker gentagelsen frem uden at hævde, at arbejdet var udført; aktivering trækker en planlagt cyklus frem og er en planlægningshandling.

Promovering fra et TurboLens compliance-fund

Når du klikker på Create risk på et ikke-overholdt fund (se TurboLens), får den nye risiko også en engangs-afhjælpningsopgave frø-startet fra fundets remediation-tekst — så mangelanalysen omdannes til handlingsorienteret, ejet arbejde på stedet.

Eksport

Risikoregistrets Export-knap skriver et to-arks .xlsx: ark 1 er det filtrerede risikogitter, ark 2 er én række pr. cyklus på tværs af hver opgave på hver risiko i samme filter-sæt, inklusive lead-time og aktiverings-tidsstempler. Brug det til audit-pakker eller til overdragelse til interessenter, der ikke har et Turbo EA-login. Hver opgaverække i detaljepanelet har også sin egen Export history-knap til en pr.-opgave-projektmappe.

En enkelt risiko kan også udskrives fra dens detaljeside: PDF (ved siden af Slet) åbner et printklart dossier — identifikation, indledende og residual vurdering, afbødningsopgaver med deres seneste cyklusser, berørte kort, workflow og begrundelse for accept — i en ny fane, klar til browserens Gem som PDF.

Import

Knappen Importér ved siden af «Eksportér» indlæser risici i massevis fra en .xlsx-fil. Klik på Download skabelon for at få en startmappe med de rigtige overskrifter, udfyld én risiko pr. række, og upload den. En række, hvis reference matcher en eksisterende risiko, springes over (importen opdaterer aldrig eksisterende risici), så genimport af et tidligere eksporteret register er idempotent; hver anden række opretter en helt ny risiko med en automatisk genereret reference R-NNNNNN. Eksemplet viser, hvor mange rækker der springes over, før du bekræfter.

Genkendte kolonner: title (påkrævet), description, category, initial_probability, initial_impact, residual_probability, residual_impact, status, owner_email, target_resolution_date (YYYY-MM-DD) og cards (kortnavne adskilt af semikolon). Ejere matches via e-mail og kort via præcist navn så vidt muligt — alt, der ikke kan matches, springes over med en ikke-blokerende advarsel, og risikoen importeres alligevel. Før noget skrives, vises et eksempel, der viser, hvor mange rækker der oprettes, hvilke der har fejl, og eventuelle advarsler; intet gemmes, før du bekræfter. Kræver tilladelsen risks.manage.

Risikomatrix

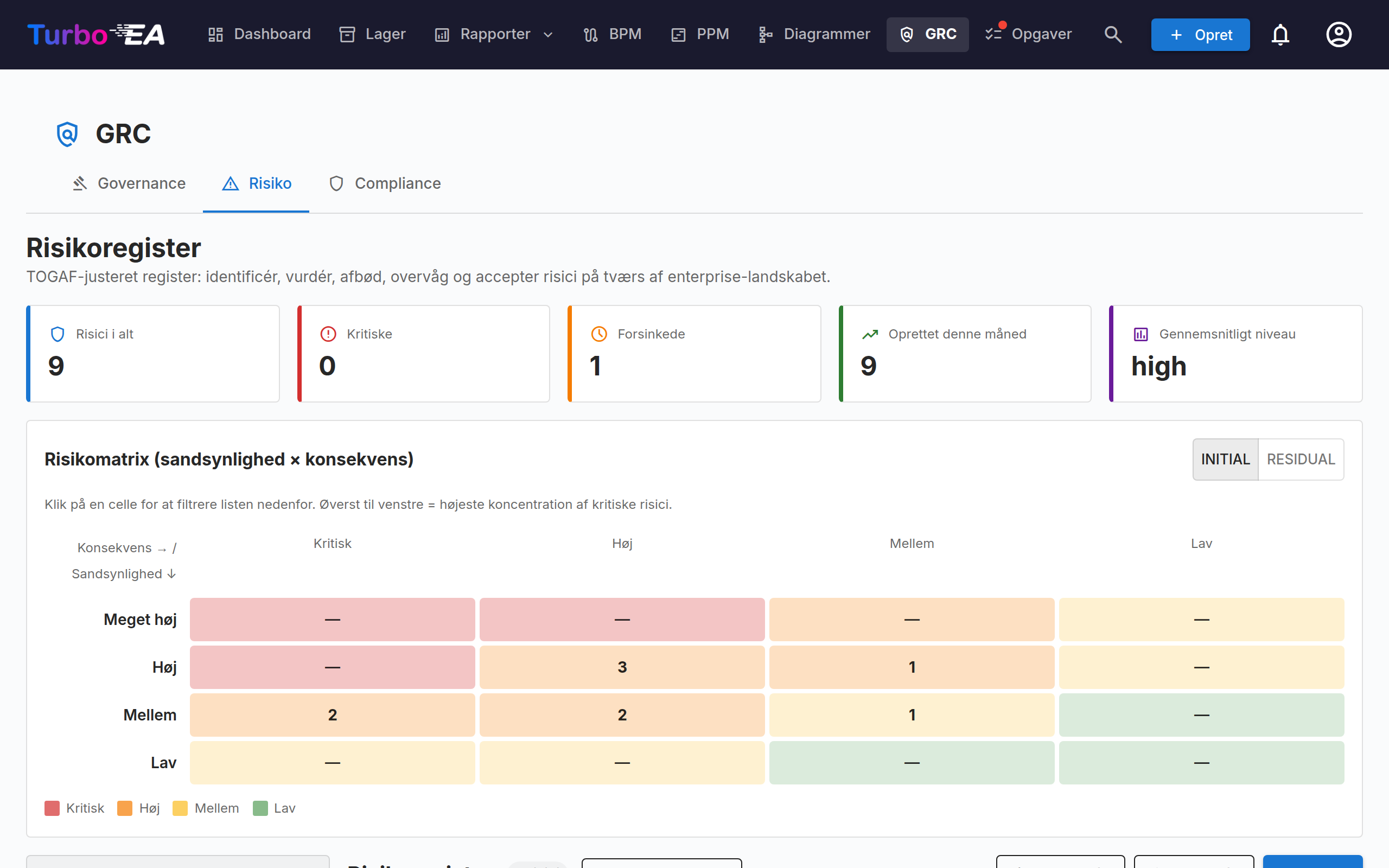

4×4-risikomatricen i risikoregistret

Både TurboLens Security Overview og Risikoregister-siden gengiver et 4×4 sandsynlighed × virkning-heatmap. Celler er klikbare — klik på en for at filtrere listen nedenfor til bare den bøtte, klik igen (eller chip'ens ×) for at rydde. På Risikoregistret kan du skifte matricen mellem Initial- og Residual-visninger, så afhjælpningsfremskridt vises visuelt.

Register-gitter

Registret er et AG Grid, der spejler Inventar-standarderne: sorterbare, filterbare, størrelses-justerbare kolonner med vedvarende pr.-bruger-præferencer (synlige kolonner, sorteringsrækkefølge, sidepanel-tilstand). En værktøjslinje + New risk åbner dialogen til manuel oprettelse. Værktøjslinjens Export-knap skriver et to-arks .xlsx med det filtrerede risikogitter på ark 1 og én række pr. afhjælpningsopgave-cyklus på ark 2 — se Afhjælpningsopgaver → Eksport for kolonneformen. En Kilde-kolonne viser, om en risiko er indtastet manuelt, hævet fra et compliance-fund eller oprettet af en udvidelse, og den følger sidepanelets Kilde-filter.

Filtrering efter berørte kort

Filterpanelet til venstre har en Affected cards-sektion, der besvarer de landskabsspørgsmål, kolonnefilteret ikke kan:

  • Cards — vælg et eller flere konkrete kort for at se alle risici, der berører et hvilket som helst af dem («vis alle risici, der berører applikation A, B og C»). Listen tilbyder hvert kort, der er knyttet til mindst én risiko, søgbar efter navn.
  • Card type — sæt flueben ved en eller flere korttyper for at se alle risici, der berører et hvilket som helst kort af de typer («vis alle risici, der berører en applikation»), uden at navngive enkelte kort.

Hver liste matcher et hvilket som helst af sine egne valg; de to lister kombineres med og. At sætte flueben ved Application og vælge kortet Payments Gateway giver derfor risici, der berører Payments Gateway og rører mindst én applikation.

Som alle andre filtre i panelet indsnævrer de hele siden — KPI-felterne, 4×4-matricen, gitteret og begge ark i .xlsx-eksporten følger det aktive valg.

Risiko ↔ Fund-propagering

Hvis en risiko blev promoveret fra et TurboLens-fund, flyder tilstandsændringer begge veje:

  • Fundet bærer et Open risk R-000123-tilbagelink fra det øjeblik, det promoveres (handlingen er idempotent — at klikke igen navigerer til den eksisterende risiko i stedet for at oprette en dublet).
  • Når risikoen når mitigated / monitoring / closed / accepted (eller slettes), overgår tilbagepropagerings­motoren automatisk hvert linket compliance-fund, så det matcher (mitigated / verified / accepted / in_review). Den accept-begrundelse, du fanger på risikoen, spejles ind i fundets gennemgangs-note, så audit-sporet forbliver konsistent.

Dette holder Risikoregistret (governance-visningen) og Compliance-gitteret (operationel visning) tilpasset uden manuel vedligeholdelse.

Status­arbejdsproces

Detaljesiden viser altid en enkelt primær Next step-knap plus en mindre række side-handlinger, så den sekventielle vej er åbenlys, men governance-flugtveje forbliver ét klik væk:

Aktuel tilstand Next step (primær knap) Side-handlinger
identified Start analysis Accept risk
analysed Plan mitigation Accept risk
mitigation_planned Start mitigation Accept risk
in_progress Mark mitigated Accept risk
mitigated Start monitoring Resume mitigation · Close without monitoring
monitoring Close Resume mitigation · Accept risk
accepted — Reopen · Close
closed — Reopen

Fuld overgangsgraf (håndhævet på serversiden):

identified → analysed → mitigation_planned → in_progress → mitigated → monitoring → closed
       │           │             │                │            ▲           ▲
       └───────────┴─────────────┴────────────────┴──── accepted (rationale required)
                                                              │
                              reopen → in_progress ◄──────────┘
  • At acceptere en risiko kræver en accept-begrundelse. Brugeren, tidsstemplet og begrundelsen registreres på posten.
  • At genåbne en accepted / closed-risiko går tilbage til in_progress. mitigated tillader også en manuel "Resume mitigation" uden behov for en fuld genåbning.

Tilladelser

Tilladelse Hvem får den som standard
risks.view admin, bpm_admin, member, viewer
risks.manage admin, bpm_admin, member

Viewers kan se registret og risici på kort, men kan ikke oprette, redigere eller slette.
